ホーム  >  花川新築

大阪市西淀川区

 花川新築戸建

木造3階建3LDK

土地面積54.44㎡

建物延べ面積:94.15㎡

・前面道路幅員約6m

・ウォークインクローゼット有

・シューズクローク有

・室内設備充実

  食洗機、浴室乾燥機等

★更地★

◆更地の状態です。間もなく新築工事が始まるようです。

★1週目★

◆地盤改良工事が行われているようです。改良後、基礎工事に移ります。

★2週目★

◆基礎工事が始まっています。型枠内にコンクリートが流され、奥には建物部分になる鉄筋が見えています。型枠の周りには、コンクリートの型枠を押す力に抵抗するための突っ張り棒のようなものが巡らされています。

★3週目★

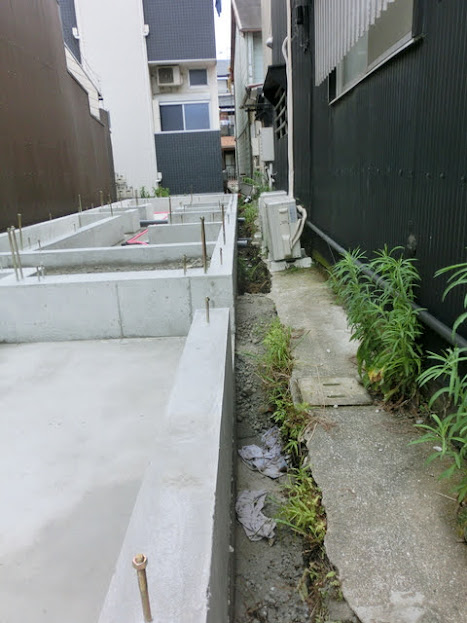

◆基礎コンクリートが固まり、型枠も突っ張り棒も撤去されました。そして、基礎の立ち上がり部分が出てきました。この上に土台となる木材を乗せ、躯体を組み立てていきます。

★4週目★

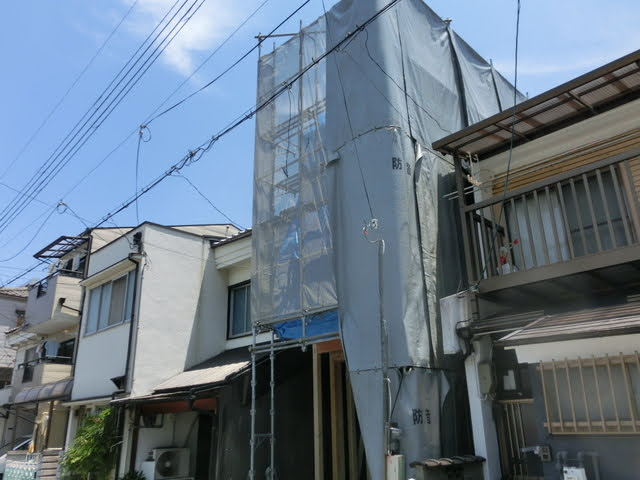

◆上棟しました。前面には足場も設置されましたが、左右は隣地建物が迫っている為、足場を作らない工法で作業を進めていきます。

★4週目★

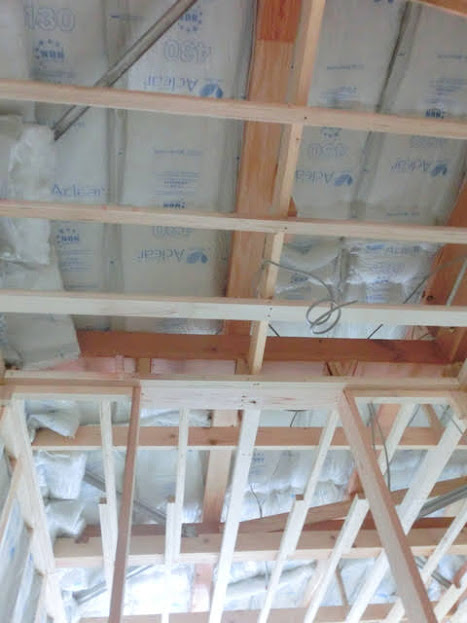

◆サッシや一部の壁が取り付けられていっています。3階で上を見上げると(最後の写真)、天井が張られていないので、片流れ屋根の勾配がよく分かります。

★5週目★

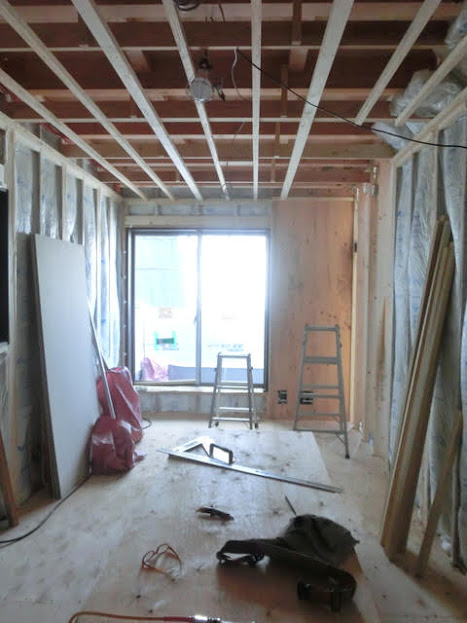

◆室内側からは壁の作成を追うように、防湿紙が貼られていっています。外から建物左側を見るとサイディングが貼られており、外壁工事も始まっているようです。

★6週目★

◆壁の下地や吸湿シート等が貼られ、外界とは遮断されました。屋根裏も見えなくなっています。

この工事と同時に設備用の配管が準備されています。

★7週目★

◆建物の中では変化がありました。2階から3階に上がる階段が取り付けられ、浴室も設置されています。

★8週目★

◆シートが開かれて外壁が姿を現しました。室内では1階から2階に上がる階段や、キッチンも設置されました。

★9週目★

◆クロス工事をしています。クロスが貼られると、ここが部屋になるんだという実感が湧いてきます。

★10週目★

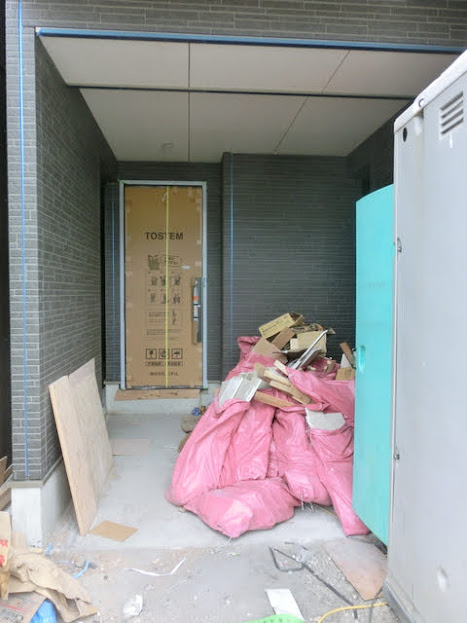

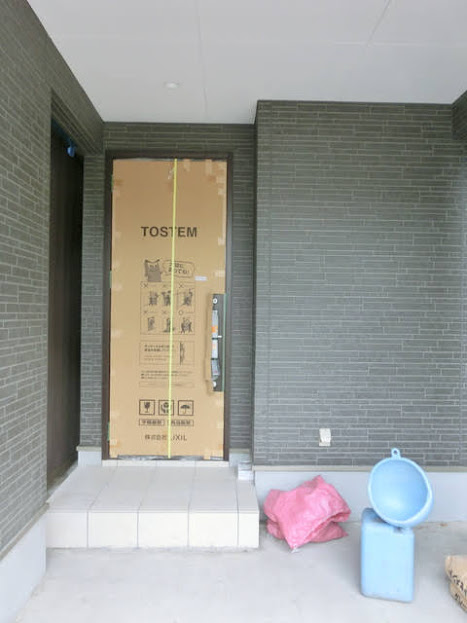

◆玄関周りの土間工事をしていました。洗面台とトイレが設置され、設備も全部出そろいました。

★11週目★

◆室内側は網戸の取り付けを覗いて、ほぼほぼ完成です。残るは外構工事となります。

★12週目★

◆外構工事中です。台風や大雨では工事ができないので、スケジュールが若干ずれています。

★13週目(完成)★

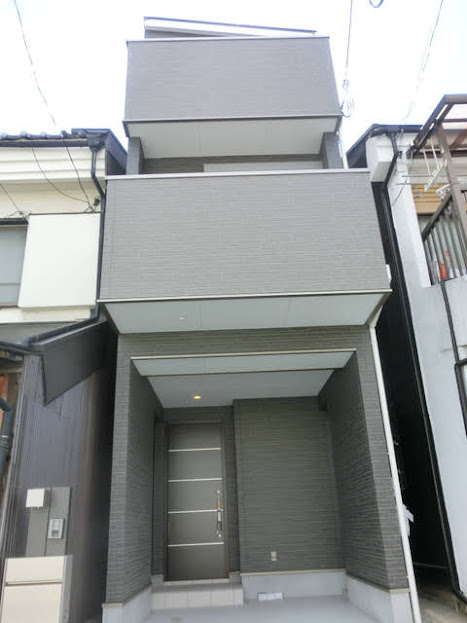

◆外構の工事も終わりました。これで新築の工事は完了です。
あとは細部の手直しを経て、買主様へ引渡されます。
